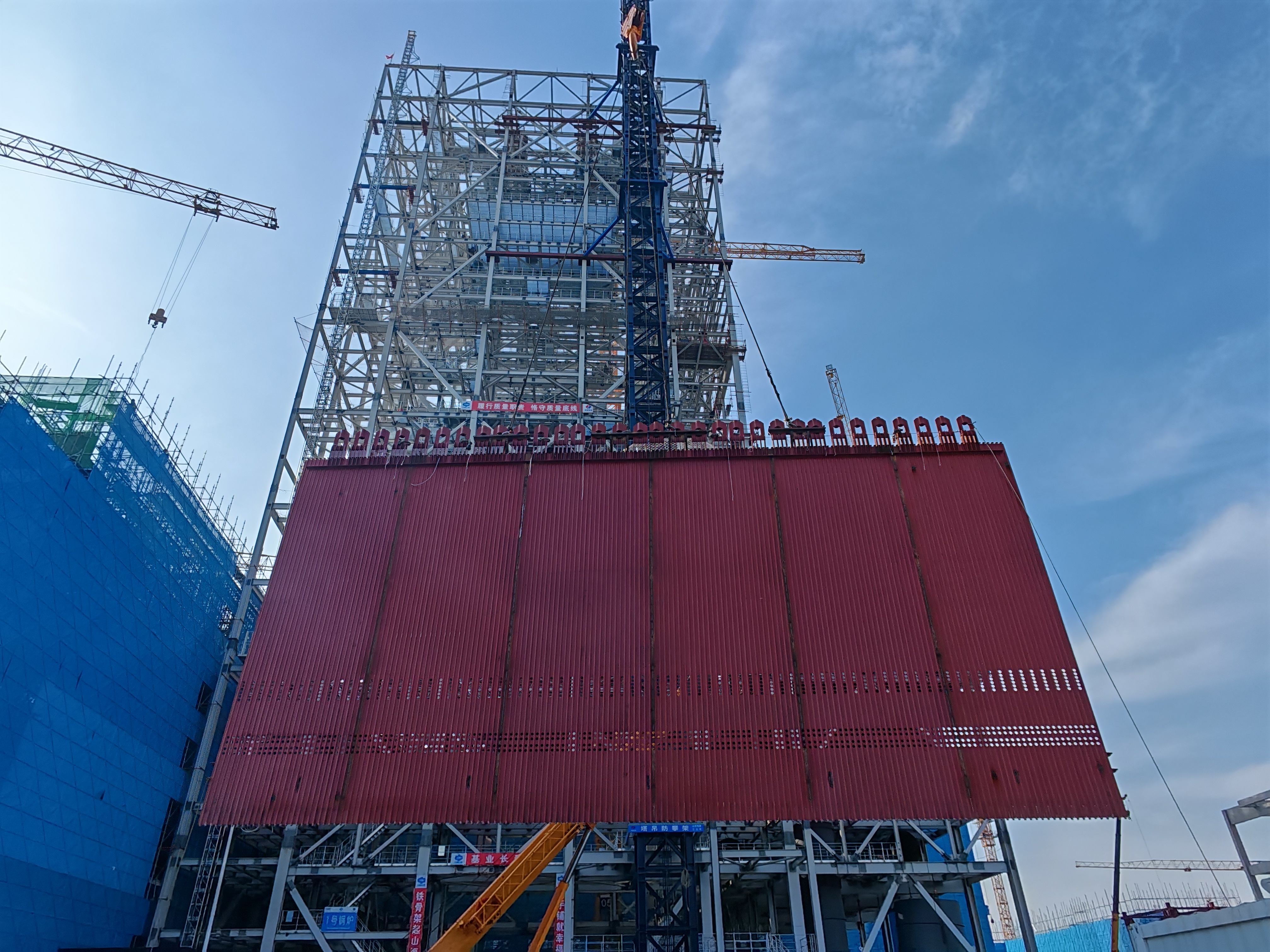

近日,中煤京能秦皇岛热电二期2×660MW工程现场,#1锅炉第一片受热面——水冷壁前墙围墙管屏组件顺利吊装就位,标志着该机组受热面安装正式启动,项目建设进入关键阶段。
本次吊装的管屏组件宽18150mm、高9180mm、重28吨,采用80吨塔吊单机吊装,属于大尺寸膜式壁结构,对吊装精度和施工组织要求较高。项目团队提前制定专项吊装方案,细化作业流程,全面检查设备及吊具状态,采用激光测距仪控制安装精度,并结合现场气象条件合理安排作业时间,有效降低风载影响,确保组件一次吊装成功、精准就位。
在吊装实施过程中,党员骨干发挥带头作用,参与关键技术环节攻关和现场组织协调,对组件验收、吊装对位及临时固定等重点环节进行全过程管控,保障施工安全和质量。
此次首件水冷壁顺利吊装,为后续受热面安装施工奠定了基础。项目团队将持续优化施工组织和工艺控制,稳步推进后续工程节点,确保机组建设高效有序推进。
